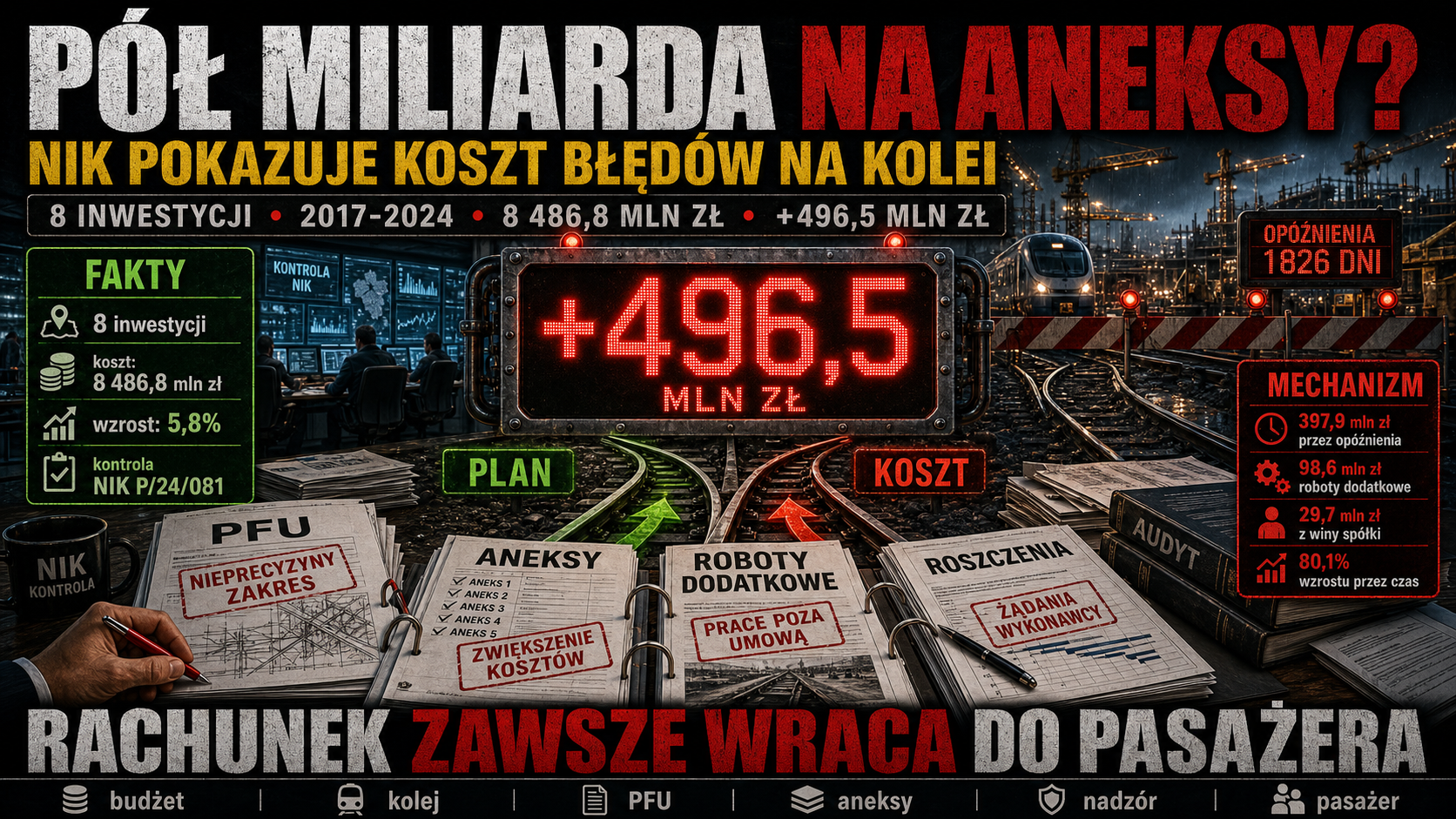

Pół miliarda złotych więcej i kolej spóźniona o lata. NIK pokazuje, jak publiczne inwestycje mogą wykoleić się już na papierze.
Najwyższa Izba Kontroli opisała kolejową lekcję z nieudolności, której koszt liczy się w setkach milionów złotych. Osiem inwestycji PKP PLK współfinansowanych z pieniędzy Unii Europejskiej kosztowało 8,49 mld zł, a wydatki wzrosły o prawie 500 mln zł. NIK wskazuje na błędy w dokumentacji, opóźnienia sięgające 5 lat, kradzieże infrastruktury za ponad 12,5 mln zł i system monitoringu, który miał ostrzegać, a często tylko opisywał spóźnioną rzeczywistość.

To nie jest historia o jednym przetargu, jednej stacji ani jednym źle policzonym kosztorysie. To opowieść o państwowej spółce, publicznych miliardach i mechanizmie, w którym błąd popełniony na etapie dokumentu zaczyna później żyć własnym życiem: wydłuża budowę, uruchamia roszczenia, mnoży aneksy, osłabia nadzór i przerzuca koszt na podatnika oraz pasażera.
NIK 8 czerwca 2026 r. opublikowała wyniki kontroli modernizacji wybranych linii kolejowych. Kontrola P/24/081 objęła lata 2017-2024 i dotyczyła 8 inwestycji realizowanych przez PKP Polskie Linie Kolejowe S.A., współfinansowanych ze środków UE. Łączny koszt modernizacji badanych linii wyniósł 8 486,8 mln zł. W stosunku do pierwotnych założeń koszty wzrosły o 496,5 mln zł, czyli o 5,8 proc.
Najważniejsze jest jednak nie samo pół miliarda więcej. Najważniejsze jest to, skąd ten koszt się wziął. NIK wskazuje, że 397,9 mln zł, czyli 80,1 proc. całego wzrostu, wygenerowało wydłużenie czasu realizacji inwestycji. Kolejne 98,6 mln zł przeznaczono na roboty dodatkowe, przy czym 29,7 mln zł poniesiono z winy spółki wskutek nierzetelnego określenia zakresu robót dla pięciu inwestycji na etapie przygotowawczym.
Po pierwsze: NIK ocenia, że PKP PLK nienależycie wywiązywała się z obowiązków inwestora na etapie prac przygotowawczych wszystkich skontrolowanych inwestycji. Chodzi m.in. o programy funkcjonalno-użytkowe, które dla pięciu inwestycji były nierzetelne: nie obejmowały pełnego zakresu niezbędnych prac albo bazowały na nieaktualnych założeniach dotyczących stanu infrastruktury.
Po drugie: błędy nie zostały na papierze. Przeniosły się na plac budowy. Trzeba było poprawiać dokumentację, zmieniać zakres robót, uzgadniać nowe rozwiązania i aneksować umowy. W jednym przypadku dopiero w trakcie realizacji konieczna okazała się kompleksowa wymiana szyn, co oznaczało powtórne wykonanie części robót i opóźnienie o prawie 8 miesięcy. W innym projekcie brak przewidzenia zbiorników retencyjnych przełożył się na zwiększenie kosztów i przesunięcie terminu o ponad 2 lata.
Po trzecie: NIK wskazała inwestycje z opóźnieniami liczonymi w latach. W zadaniu nr 5 planowany termin zakończenia przypadał na 31 marca 2018 r., a faktyczne zakończenie na 31 grudnia 2025 r.; opóźnienie wyniosło 1826 dni, a koszty wzrosły o 276,2 mln zł. W zadaniu nr 1 opóźnienie wyniosło 1430 dni, a koszty wzrosły o 101,7 mln zł. W zadaniu nr 4 opóźnienie wyniosło 1086 dni.
Po czwarte: w jednej inwestycji spółka kontynuowała współpracę z nierzetelnym wykonawcą przez ponad 2 lata, mimo że nie płacił podwykonawcom i nie wykonał zasadniczych robót w kluczowych branżach. Niewłaściwe zabezpieczenie placu budowy doprowadziło do 31 kradzieży infrastruktury kolejowej o wartości przekraczającej 12,5 mln zł. Po piąte: NIK wskazała także na spóźnione i niewystarczające dochodzenie roszczeń. Spółka miała podjąć działania wobec nierzetelnego wykonawcy na kwotę 17,2 mln zł dopiero po dwóch latach od odstąpienia od umowy. W ocenie NIK było to działanie zdecydowanie spóźnione i niegospodarne.
Największa słabość ujawniona przez NIK nie polega na tym, że budowa kolei jest skomplikowana. Jest skomplikowana i zawsze będzie. Problem polega na tym, że państwowa spółka realizująca strategiczne inwestycje dopuściła do sytuacji, w której podstawowe dokumenty startowe nie dawały wystarczająco dokładnego obrazu tego, co trzeba zbudować, ile to potrwa i jakie ryzyka trzeba zabezpieczyć.
Program funkcjonalno-użytkowy nie jest redakcyjną formalnością. To dokument, który opisuje przedmiot zamówienia, pozwala wykonawcy wycenić prace, a inwestorowi kontrolować zakres. Jeśli PFU jest nieprecyzyjny, zbyt wąski albo oparty na nieaktualnych danych, wykonawca wchodzi na budowę z mapą, która nie zgadza się z terenem. Potem zaczynają się roboty dodatkowe, roszczenia, zmiany harmonogramów i klasyczne zdanie administracyjne: nie dało się przewidzieć. Tyle że właśnie od tego jest etap przygotowawczy, żeby przewidywać.
Drugi mechanizm to monitoring pozorny. NIK wskazała, że procedury oraz narzędzia monitorowania przebiegu inwestycji nie prowadziły do skutecznych, wyprzedzających działań zarządu. System EPM, który miał wspierać monitoring i raportowanie postępów oraz identyfikowanie ryzyk, nie spełniał funkcji, do której był przeznaczony. Dane często nie odpowiadały stanowi faktycznemu, bo nie aktualizowano ich na bieżąco, a ryzyka ujmowano dopiero wtedy, gdy już się ujawniały. To jest sedno patologii zarządzania: system ostrzegania zamienia się w system kronikarski. Zamiast syreny alarmowej państwo ma notatnik strat.
Odpowiedzialność operacyjna dotyczy PKP PLK S.A. jako zarządcy infrastruktury i inwestora w kontrolowanych projektach. To spółka odpowiadała za przygotowanie dokumentacji, nadzór nad wykonawcami, monitoring postępów, naliczanie kar i dochodzenie roszczeń.
Odpowiedzialność instytucjonalna jest szersza. Krajowy Program Kolejowy to wieloletni program finansowany ze środków krajowych i unijnych, wspierany przez ministra właściwego do spraw transportu. NIK już we wcześniejszych kontrolach z 2015 i 2022 r. wskazywała problemy w realizacji inwestycji kolejowych, w tym opóźnienia, brak osiągania efektów i nierzetelne przygotowanie dokumentacji. Skoro sygnały powtarzały się przez lata, pytanie nie brzmi tylko: kto popełnił błąd. Brzmi: dlaczego państwo nie zbudowało skutecznego mechanizmu, który wymusza reakcję zanim strata urośnie.
Trzeba też uczciwie powiedzieć: kontrola obejmuje lata 2017-2024, więc nie można przypisać całego problemu jednej ekipie politycznej. To byłoby nieuczciwe i łatwe do podważenia. Ale obecna władza odpowiada za to, co zrobi z raportem teraz. Odpowiada za nadzór, rozliczenie, zmianę procedur, kontrolę nowych przetargów i za to, czy kolejny plan inwestycyjny nie powtórzy tych samych błędów tylko przy większych kwotach.
Dla obywatela kolejowa inwestycja nie jest tabelą w raporcie. To czas dojazdu do pracy, bezpieczeństwo przejazdu, opóźnienie pociągu, objazd, komunikacja zastępcza, niewygodny rozkład jazdy i pytanie, dlaczego po tylu latach remontu nadal nie widać obiecanej jakości. Gdy inwestycja spóźnia się o lata, płacą nie tylko budżet i spółka. Płacą pasażerowie, samorządy, przedsiębiorcy i całe regiony, które miały dostać szybsze połączenia.
Kolej jest jednym z tych obszarów, w których państwo lubi mówić wielkimi liczbami. Krajowy Program Kolejowy do 2030 r. to według komunikatów PKP PLK program o wartości ok. 170 mld zł, a plan przetargowy spółki na 2026 r. zwiększono do 11,5 mld zł. Przy takich pieniądzach błędy planowania nie są technikaliami. Są ryzykiem systemowym.
Jeżeli państwo nie potrafi dopilnować dokumentacji, realnego monitoringu i szybkiego dochodzenia roszczeń przy 8 inwestycjach, to obywatel ma prawo pytać, jak ma wyglądać nadzór przy kolejnych miliardach. Nie wystarczy powiedzieć, że inwestycje będą. Trzeba pokazać, że będą prowadzone lepiej niż te, które NIK właśnie opisała.
Publiczna narracja kolejowa zwykle opiera się na trzech słowach: szybciej, wygodniej, bezpieczniej. To słowa potrzebne, ale bardzo łatwo zmieniają się w polityczne tło do zdjęcia na peronie. NIK pokazuje, że między hasłem o nowoczesnej kolei a rzeczywistością budowy istnieje warstwa, której obywatele prawie nigdy nie widzą: PFU, decyzje administracyjne, harmonogramy, system EPM, kary umowne, roszczenia, aneksy i zabezpieczenie placu budowy.

Manipulacja nie musi polegać na kłamstwie. Często polega na zawężeniu obrazu. Obywatel słyszy o miliardach na kolej i nowych przetargach, ale rzadziej słyszy, czy wcześniejsze inwestycje rozliczono, czy wyciągnięto konsekwencje i czy system nadzoru odróżnia ryzyko od faktu dokonanego. Władza lubi mówić językiem przyszłości, bo przyszłość nie ma jeszcze rachunku. NIK przypomina, że rachunek z przeszłości właśnie leży na stole.
Druga technika to eufemizacja opóźnienia. Mówi się o przesunięciu terminów, zmianie harmonogramu, robotach dodatkowych i złożoności inwestycji. To wszystko może być prawdziwe. Ale jeśli opóźnienie wynosi 1826 dni, to nie jest już zwykła korekta planu. To pięć lat różnicy między obietnicą a efektem. Tu język techniczny przestaje opisywać rzeczywistość i zaczyna ją znieczulać.
Po pierwsze, trzeba sprawdzić, czy zarząd PKP PLK wdrożył konkretne działania organizacyjne po rekomendacjach NIK: kto odpowiada za jakość PFU, kto zatwierdza analizę ryzyk i jakie sankcje wewnętrzne grożą za dokumentację, która później generuje milionowe koszty.
Po drugie, należy publicznie pokazać, jak zmieniono działanie systemu EPM. Jeśli dane nie były aktualizowane na bieżąco, trzeba ustalić, czy problem dotyczył narzędzia, ludzi, procedur, czy kultury zarządzania, w której raport ma wyglądać dobrze, a nie ostrzegać wcześnie. Po trzecie, trzeba wrócić do roszczeń: ile z kwot wskazanych przez NIK odzyskano, ile jest w sądzie, ile uległo ryzyku bezskutecznej egzekucji i kto odpowiadał za zwłokę.
Po czwarte, Ministerstwo Infrastruktury powinno pokazać, jak nadzór właścicielski i polityczny nad PKP PLK reaguje na raport NIK. Obywatel nie potrzebuje kolejnej deklaracji o ważności kolei. Potrzebuje informacji, kto pilnuje, żeby ta sama awaria zarządzania nie weszła w nowy cykl inwestycyjny.
Moim zdaniem ten raport jest dla państwa kompromitujący nie dlatego, że kolejowe inwestycje bywają trudne. One są trudne w każdym kraju. Kompromitujące jest to, że państwowa spółka mogła prowadzić projekty za miliardy z dokumentami, które potem wymagały ratowania w trakcie budowy, i z systemem monitoringu, który według NIK zbyt często nie był narzędziem wyprzedzającej reakcji.
To jest dokładnie ten rodzaj nieudolności, który nie wygląda efektownie na konferencji prasowej. Nie ma jednego spektakularnego momentu. Jest za to seria małych zaniedbań: nieprecyzyjny zakres, brak aktualnych danych, spóźnione decyzje, niewykorzystane kary, nierzetelny wykonawca, kradzieże, roszczenia po czasie. Każde z osobna można próbować tłumaczyć. Razem tworzą obraz systemu, w którym publiczne pieniądze przegrywają z administracyjną bezwładnością.
Jeżeli obecna władza chce wiarygodnie mówić o rozliczalności, nie może traktować raportu NIK jak dokumentu do archiwum. Musi pokazać, co zmienia w nadzorze nad PKP PLK. Bo prawdziwe rozliczenie nie polega na znalezieniu zdania obciążającego poprzedników. Polega na takim ustawieniu systemu, żeby następny raport nie brzmiał jak kopia poprzedniego, tylko z nową datą i wyższą kwotą.
Najbardziej bezpośrednią konsekwencją może być presja na PKP PLK, aby uporządkować przygotowanie inwestycji i procedury monitorowania. NIK rekomenduje zarządowi spółki podjęcie działań organizacyjnych i zarządczych, które mają zapewnić rzetelne planowanie oraz przygotowanie projektów, a tym samym zmniejszyć ryzyko opóźnień i optymalizować koszty.
Druga konsekwencja dotyczy nowych przetargów. PKP PLK deklaruje plan przetargowy na 2026 r. o wartości 11,5 mld zł. Po raporcie NIK każde kolejne postępowanie powinno być czytane nie tylko jako obietnica inwestycji, lecz także jako test: czy spółka naprawdę poprawiła dokumentację startową, analizę ryzyk i kontrolę wykonawców.
Trzecia konsekwencja jest polityczna. Jeżeli rząd nie pokaże jasnej reakcji, opozycja dostanie łatwy argument o miliardach bez nadzoru. Ale ważniejsze od sporu partyjnego jest coś innego: obywatel dostanie kolejny dowód, że w Polsce publiczna inwestycja może być zapowiedziana z rozmachem, a rozliczona dopiero wtedy, gdy koszt i opóźnienie są już faktem.
Kolei nie buduje się samymi konferencjami. Buduje się ją dokumentacją, nadzorem, egzekwowaniem umów i odwagą przerwania współpracy z wykonawcą, który nie dowozi. Raport NIK pokazuje, że w tych miejscach państwo potrafiło wykoleić się zanim pasażer zobaczył pierwszy nowy rozkład jazdy. A jeśli władza nie naprawi właśnie tego mechanizmu, kolejne miliardy znów pojadą po torze ułożonym z błędów.
